依據內政部國土管理署108年臺北近郊污水下水道系統重新檢討規劃報告推估,民國121年(西元2032年)淡水河系統推估總污水量將到達232萬9,600CMD(平均日廢水量)
121 年推估(2032年) | 臺北市 | 新北市 | 基隆市 | 統計 |
---|---|---|---|---|
然而,扣除現有污水處理廠污水處理量能,至121年臺北市仍有19萬4,600CMD的污水無法即時處理完成,故本處以兩個方向進行因應:1.將現有污水處理廠提升為3級處理、2.建置新污水處理廠(民生廠、濱江廠、社子島廠)。藉由上述2個方案,預期119年(2030年)將可提升污水處理量至97.5萬噸/日,屆時將可解決污水處理量能不足的問題。
本市既有2座污水處理廠採二級處理程序,迪化污水處理廠每日可處理50萬噸污水、內湖污水處理廠可處理24萬噸污水,其中內湖廠預計116年升級為三級處理;另本處現正新建民生水資源再生中心(三級處理,日處理量4萬噸),並規劃新建濱江水資源再生中心(三級處理,每日處理量16萬噸)及社子島水資源再生中心(三級處理,每日處理量3.5萬噸),3座水資源再生中心新建完成後,預計可將本市污水處理總量由每日74萬噸提升至97.5萬噸。
民生水資源再生中心暨環境教育館統包工程
工程經費 | 總工程費21億8,000萬元 |
---|---|
施工期間 | 施工期間開工110年4月15日 預定竣工113年11月 114年營運 |

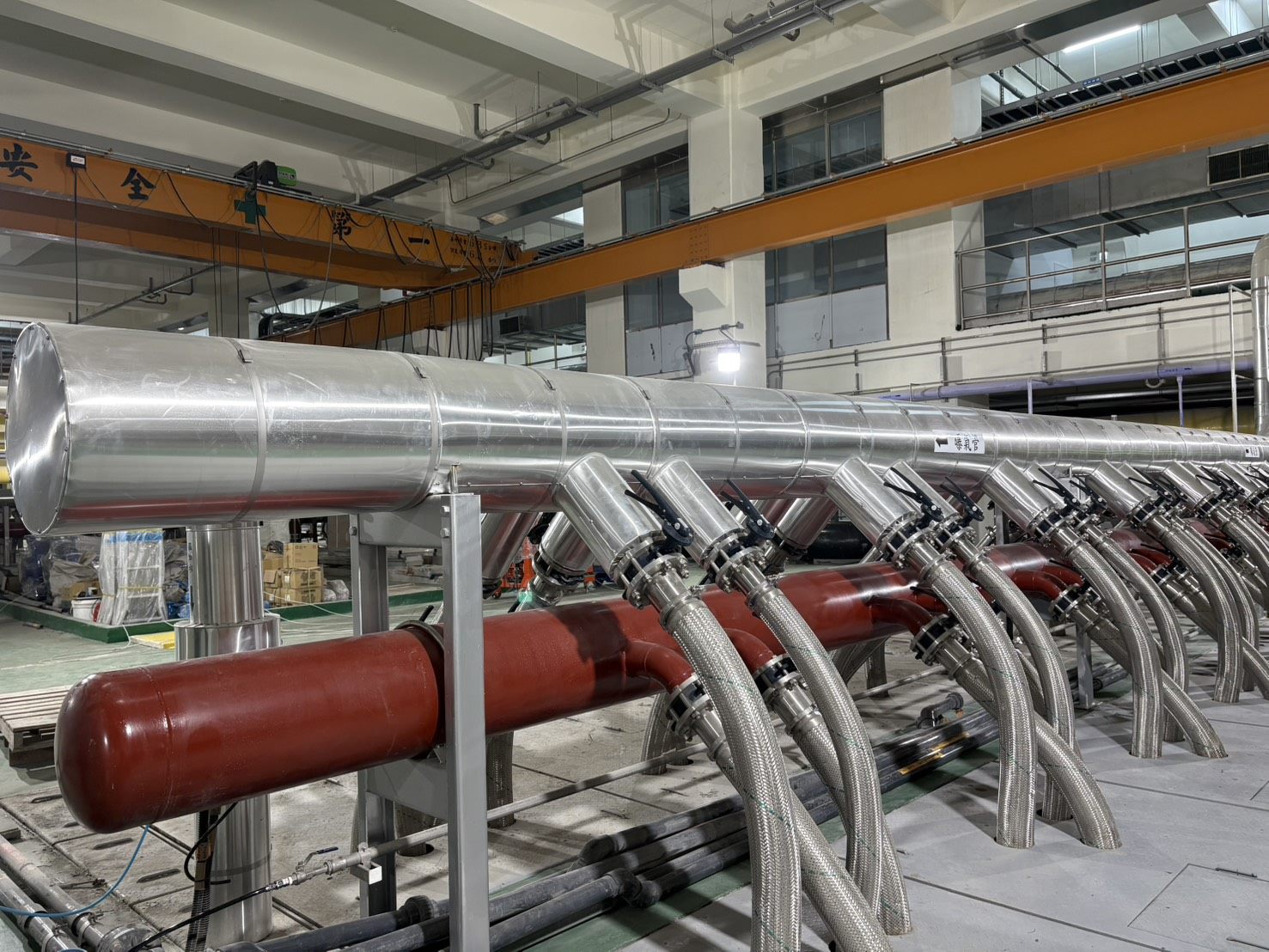

目前主體 施工內容 | 刻正進行生物單元區、前處理單元區及進流抽水站設備安裝及裝修工程、環教館區進行內裝及外牆裝修及儀控管線安裝。 |
預期目標 |
|
撫遠公園改善後模擬圖 |
濱江水資源再生中心統包工程
- 總工程費63.9億元。
- 統包工程計畫期程113~118年。
- 目前進度:統包工程已於113年4月22日決標,目前進行基本設計階段,工程預計於118年底前完工。
- 基地位置:北臨濱江街,西側臨建國高架,東臨濱江街180巷,南臨松江路581巷。
- 基地面積:北基地4.8公頃+南基地0.25公頃共5.05 公頃。
- 預期污水處理量:16萬噸/日。
- 了解更多:濱江水資源再生中心
社子島水資源再生中心-委託概念設計技術服務案
概念設計及環評作業
- 計畫期程:112~114年
- 所需經費:2,000萬元
- 計畫內容:配合士林區社子島地區開發計畫環境影響評估審查通過,開發區內需設置污水處理廠,另劃定之污水處理廠座落於臺灣沿海地區自然環境保護計畫定公告之一般保護區內,且開發面積達1公頃以上,需另案執行環境影響評估作業。
- 基地位置:臺北市士林區社子島頭西北方
- 基地面積:1.7公頃
- 預期污水處理量:3.5萬噸/日(島內處理量2.4萬噸/日、及分散處理本市污水系統北投主幹管1.1萬噸/日)
後續計畫:污水廠新建計畫
- 配合社子島整體開發計畫內-專案住宅預計120年完工,污水處理廠需於119年完工啟用,後續推動新建期程預計為115~119年。
