污水處理廠概況簡介
迪化廠
- 全國最大二級生物處理廠
- 全區地下化,採深層曝氣
- 設計處理污水量:50萬噸/日
- 開始營運:69年/96年
內湖廠
- 二級生物處理
- 半地下化,階梯式VIP法
- 設計處理污水量:24萬噸/日
- 開始營運:93年/105年
八里廠
- 國內最大初級污水處理廠
- 處理等級:1級
- 設計處理污水量:132萬噸/日
- 開始營運:86年
營運管理『成效式』契約
- 迪化及內湖廠將廠區營運管理方法改以「購買服務」取代傳統「購買勞務」的成效式契約方式辦理。
- 以處理完成的水量計價,建立水質不佳則削減補助費機制,引導廠商提升水量、水質。
- 建立能資源補助費機制,鼓勵廠商節能減碳。
- 採用ROT精神,將設備更新工程與委託操作維護合併發包,提升效率,兼顧水質水量。
污水處理廠站設備更新工程
因設備老舊、效能不佳、影響處理水質,故辦理迪化廠、內湖廠、八里廠及抽揚水站設備更新作業。
迪化污水處理廠設備更新工程
- 迪化污水處理廠自96年提升為二級污水處理廠迄今已營運超過15年,各項機械設備逐漸老舊,部分既有設備將屆或已逾使用年限,為期污水妥善處理,108年起辦理迪化污水處理廠設備更新工程。
- 為確保並提升處理效能及穩定性,已規劃及進行分期分年辦理設備更新工程,期程共4階段,每3年為1階段,共12年,時間為109年7月至121年6月。
- 第1階段(108年7月~112年6月)汰換老舊設備:鼓風機、除臭設備、細攔污柵、浮渣收集系統,以提升整體操作效能同時具節能減碳,並以穩定水質、水量為目標。
目前辦理情形:
階段 | 第一階段 |
---|---|
工程經費 | 總工程費 4億4,650萬元 |
施工期間 | 108年7月~112年6月 |
施工進度 | 預定93.32%、實際99.6%、超前6.28% |
目標 | 汰換老舊設備,採用高效能產品,並導入自動化控制,以達節約用電、減少碳排之效果。 |

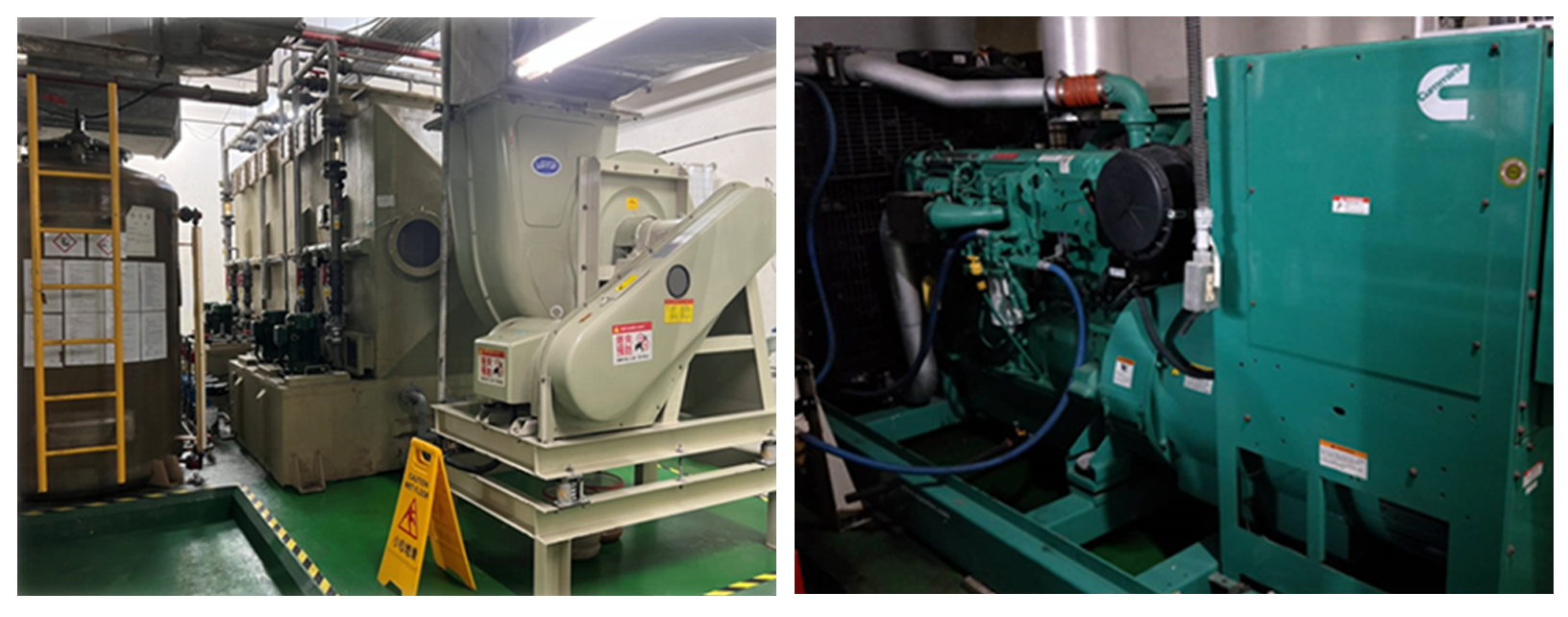

離心式鼓風機、除臭設備
溢流堰新增工程、曝氣池進流閘門
冰水主機空調、控制大樓中控室
內湖污水處理廠設備更新工程
- 內湖廠自92年營運迄今已逾19年,部份既有設備將屆或已逾使用年限,本處於109年委託專業顧問公司針對全廠「內湖污水處理廠設備更新暨功能提升評估報告書」,分4階段辦理更新各項機械設備、電氣儀控及功能測試等工作。
- 為確保並提升內湖廠之處理效(功)能及穩定性、降低臺北市污水集中處理風險,已規劃及進行分期分年辦理內湖廠設備更新工程,期程共4階段,每3年為1階,共12年,時間為110年7月至122年6月。
- 第1階段(110年7月~113年6月)優先汰換老舊核心設備:抽水機、鼓風機、迴流污泥泵、控制系統等更具節能功效,以提升整體操作效能同時具節能減碳,並以穩定水質、水量為目標。
- 同時規劃於放流渠道前增加曝氣設備以提高放流水溶氧,有助於基隆河枯水期對水質保護更友善。
- 為穩定基隆河水質並提升全市污水處理效能,內湖廠已規劃於116年6月前提升為三級處理廠,主要於消毒池末端增設10um之盤式過濾器,達到放流水水質BOD≦5.0mg/L,氨氮≦4mg/L之目標,未來基隆河沿岸之三座污水處理廠所處理後之放流水,將對基隆河水質有正面之助益。
目前辦理情形:
階段 | 第一階段 |
---|---|
工程經費 | 總工程費 2億7,600萬元 |
施工期間 | 110年7月~113年6月 |
施工進度 | 預定34.05%、實際41.21%、超前7.16% |
目標 | 汰換老舊設備、改善處理流程,提升污水處理效率及穩定性,導入自動化及節能設計。 |
行政大樓MCC盤、鼓風機風管隔熱包覆
鼓風機室
八里污水處理廠設備更新工程
- 八里污水處理廠自民國86年6月啟用迄今已逾20年,設備均已超過預定使用年限且因老舊損耗嚴重,影響污水及污泥處理效能。
- 為增進處理效能,汰換老舊設備、改善處理流程,提升污水處理效率及穩定性,故持續辦理第4期設備更新計畫,以達成活化淡水河之目標。
- 工程經費3億2,350萬元,於民國109年10月20日開工,預計於112年3月24日完工。
- 預計更換設備項目及數量:
- 曝氣沉砂池進流閘門2樘。
- 曝氣沉砂池刮砂機2組。
- 曝氣沉砂池螺旋輸送機1組。
- 曝氣沉砂池洗砂機1組。
- 前處理單元皮帶輸送機4組。
- 堰閘1樘。
- 前處理單元微篩機1組。
- 初沉池刮泥機(縱向)36組。
- 初沉池刮泥機(橫向)18組。
- 初沉池溢流堰36組。
- 初沉池浮渣泵16組。
- 初沉池污泥泵26組。
- 初沉池微篩機8組。
- 重力濃縮池出流泵4組。
- 蛋形消化槽污泥進料泵4組。
- 主變電站蓄電池1組。
目前辦理情形:
期別 | 第四期 |
---|---|
工程經費 | 總工程費 3億6,100萬元 |
施工期間 | 109年10月~112年3月 |
施工進度 | 預定100.00%、實際100.00% |
目標 | 汰換老舊設備、改善處理流程,提升污水處理效率及穩定性,導入自動化及節能設計。 |

曝氣沉砂池刮砂機
初沉池刮泥機
微篩機
本市抽揚水站設備更新工程
目前進度:
工程經費 | 總工程費 1億3,000萬元 |
---|---|
施工期間 | 110年12月~112年8月 |
施工進度 | 預定67.26%、實際67.26% |
目標 | 汰換老舊設備、改善處理流程,提升污水處理效率及穩定性,導入自動化及節能設計。 |

抽揚水站設備更新
